海西房产网(微信公众号:fjhxfcw)消息:2026年6月30日,闽侯县发展和改革局发布“关于南港大道(溪滨大道至北环路段)拓宽改造工程可行性研究报告的批复 ”。

福州市首邑交通建设投资有限责任公司《关于申请审批南港大道(溪滨大道至北环路段)拓宽改造工程项目可行性研究报告的函(侯交建便函〔2026〕109号)及有关附件收悉。为更好地畅通南通镇与祥青尚片区、高新区片区的过境交通,经研究,原则同意项目建设。
南港大道(溪滨大道至北环路段)拓宽改造工程工程(项目代码:2506-350121-04-01-105536),建设地点位于闽侯县南通镇
建设规模和内容:项目规划用地面积18.8206公顷,起点接现状溪滨大道,向东延伸,终点至现状北环路,道路设计长度3307.434m,规划红线宽度42-55m,道路等级为城市主干路。全线设置跨河桥梁1座、管涵1座、箱涵2座(其中K1+874.5桥全长144.17m,宽一42m;K0+261钢筋混凝土管涵孔数及孔径3-Ф1.8m;K0+710钢筋混凝土箱涵孔数及孔径3-6.7x5m;K2+102.35钢筋混凝土箱涵孔数及孔径2-5x2.5m)。
建设内容主要包括道路工程、桥涵工程、给排水工程、电气及照明工程和景观绿化工程等附属工程。
项目总投资及资金来源:项目估算总投资43371.65万元,其中工程费28732.52万元,工程建设其他费13016.67万元,基本预备费1622.46万元,项目建设资金由业主多渠道筹措。
建设工期:36个月。

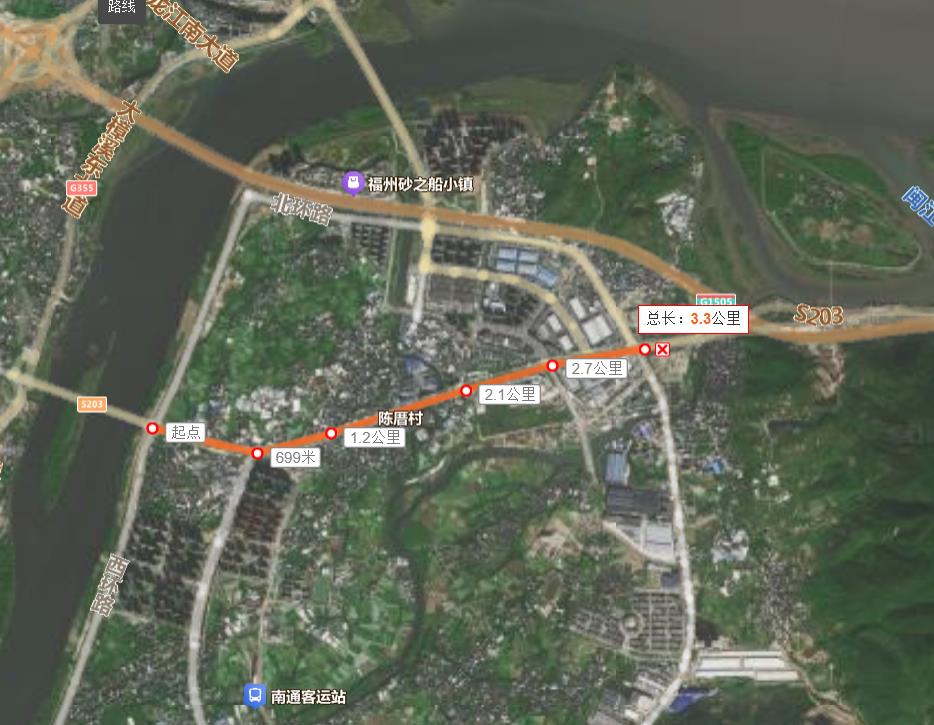

南港大道(溪滨大道至北环路段)拓宽改造工程为东西走向,西起溪滨大道,东至现状商贸大道,道路设计长度约3.3公里,宽度42-55米,双向六车道路,城市主干路,沿线设置两座桥梁, 桥梁长度最大约为136米;本勘察项目的岩土工程勘察等级为甲级。
根据此前公布的招标文件上显示 ,本工程计划于2026年10月1日开工,工程建设周期 36个月。
