海西房产网(微信公众号:fjhxfcw)消息:7月21日,福州市发展和改革委员会发布“关于福州市二环路白湖亭立交工程初步设计及概算的批复(榕发改审批〔2025〕89号)”。
经研究,原则同意福州市二环路白湖亭立交工程初步设计方案和工程概算。

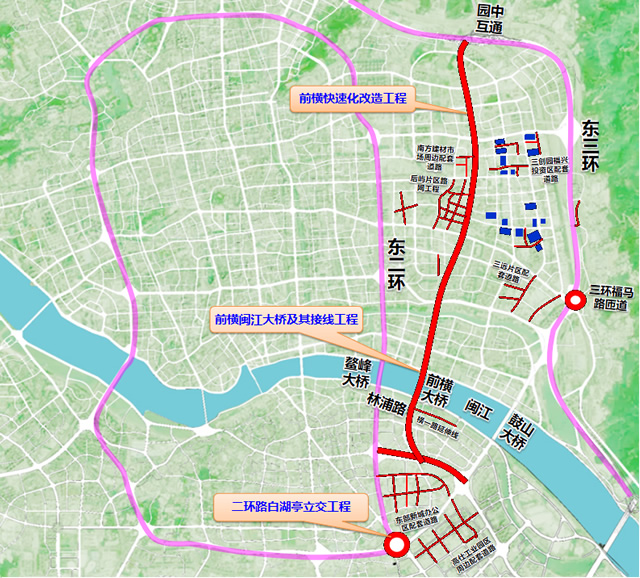

福州市二环路白湖亭立交工程建设地点位于州市仓山区盖山镇,项目单位为福州市市政建设开发有限公司。
项目新建白湖亭立交,改造连江南路、南二环路及福峡路。新建白湖亭立交含2座主线桥及4座匝道桥,其中:主线桥A1长1700.00米、宽13.50米,主线桥A2长1053.00米、宽13.50米,匝道桥A长1080.00米、宽11.75-12.50米,匝道桥B长1220.00米、宽11.75-12.50米,匝道桥C长724.96米、宽10.50-12.50米,匝道桥D长400.00米、宽9.00米;改造连江南路(林浦路-南二环段)长1655.00米、宽45.50-54.00米,其中:新建1座高架桥长720.00米、宽18.00米,新建2座人行天桥,拼宽跃进河桥;改造南二环路(北园互通-鼓山大桥连接线)长1700.00、宽80.50-85.00米(含改造盖山路地道、拼宽白湖亭河桥);改造福峡路(南二环-高旺路)长625.00米、宽65.00米。主要建设内容包括道路、桥梁、地道、给排水、电气照明、配套管线、绿化、交通及安全设施等。
项目道路等级:南二环路及主线桥A1、A2-快速路,连江南路、福峡路-城市主干路,A、B、C、D匝道-匝道。
设计行车速度:南二环路及主线桥A1、A2-80km/h,连江南路、福峡路及A、B匝道-50km/h,C、D匝道-40km/h。

项目概算总投资277049.94万元,其中工程费用101156.27万元,工程建设其他费用172382.79万元(含建设用地费156509.61万元),预备费3510.88万元。项目建设资金由福州市财政统筹安排。

二环路白湖亭立交效果图
据悉,作为福州市第三批缓堵项目——二环路白湖亭立交工程(第四标段)目前进展顺利,将在2026年陆续建成通车,整体项目将于2027年完工。
届时将组合形成三层交通枢纽——白湖亭立交,实现二环快速闭合,出城车辆将在此实现无红绿灯出行,强化二环快速路对主城区交通快速疏解功能,大大改善白湖亭立交周边复杂的交通环境。
